En talande magisk Scrum Board. På riktigt!

tisdag, 7 december, 2010

Igår fick jag se någonting fantastiskt! En magisk Scrum Board som automatiskt uppdaterar JIRA när du flyttar på de fysiska lapparna. Och som kan prata!

Jeff Sutherlands tipsade om någonting fantastiskt på sin blogg i inlägget Scrum Board on Steroids: The Awesome Nature of Awesomeness. Ett Scrum team på Vodafone i Köpenhamn har byggt en magisk Scrum Board.

Den klarar bland annat av följande:

  • När du flyttar på lappar uppdateras JIRA automatiskt (genom RFID taggar på varje lapp).
  • Sprint Burndownen projiceras på whiteboarden med hjälp av en projektor.
  • Om någon uppdaterar JIRA pratar Scrum Boarden (med hjälp av Google Voice) . Den säger då åt teamet att flytta på lappen så att den sitter där det står att den sitter enligt JIRA.
  • Visualisering av hur många stories och tasks som är planned/in development/development complete/done genom belysta staplar.
  • När någon flyttar på en lapp startar en kamera som spelar in fem sekunders film. På så sätt kan man senare kan se vem som flyttade vad, och när.
  • Teamets Scrum master har kopplat konfigurerat sin bakgrundsbild att visa det senaste tagna fotot av Scrum Boarden så att han supersnabbt kan se vad status är och vad teamet jobbar på.

Detta är både ljuv musik och en smula magiskt för mig. Jag skulle vara beredd att betala ganska ordentligt med pengar om någon fick för sig att paketera detta som en produkt!

Till allt detta har de också byggt en kraftfull och intelligent Continuous Integration server som automatiskt deployar det senaste bygget till test miljön och automatiskt via mail meddelar testare och Product Owner om när nya funktioner finns tillgängliga för test.

.

Klicka här för att se en demonstration från teamet.

.

Följande video visar en hel sprint i ultra rapod.

Annons
h1

Vår dagliga Sprint Burndown

tisdag, 1 juni, 2010

Dagens sprintplanering är precis avklarad. Lite bökigare än vanligt eftersom våra sprintmål denna sprint var väldigt spretiga men vi nådde i land till slut. Spretiga sprintmål riskerar sluta i att det blir svårt att fokusera och samlat och disciplinerat jobba mot en sprint demo. Dock borde vi kunna hålla bra koll på våra framsteg med hjälp av JIRA och vår dagliga Sprint Burndown, verktyg som vi blir allt bättre på att använda och utnyttja.

Då teamet sitter distribuerat har vi inga daglig Stand-Up Meeting utan kör istället med ”Daily Call-Up”. Strax innan telefonkonferensen mötet skickar jag också ut en fräsch och uppdaterad Burndown-chart för att vi ska kunna lyfta blicken och inte bara fokusera på ”här och nu”. Bäst hade såklart varit att träffas fysisk IRL runt en vägg med sprint planeringen och flytta runt på lappar istället för att uppdatera tasks i JIRA, men men, vi arbetar kontinuerligt med att göra det bästa av situationen.

Vår Sprint Burndown är absolut ingen rocket-sciense men tänkte att det alltid är någon som uppskattar att se exempel från verkligheten. Denna screenshot är några veckor gammal men passar ändå bra som exempel.

(Klicka på bilden för att se en större version)

.

Utöver att spåra återstående tid har vi längs med resan lagt till ytterligare dimensioner på vår burndown (information som extraheras från JIRA). Alla värden och estimat i tabellen ovan är i timmar.

Total – Summan av orginal-estimeringar för alla tasks. Vissa sprintar ”uppstår” arbete när vi lär oss mer om de tekniska utmaningarna. Ibland stryks detaljer funktioner (pga av det antingen blir inaktuellt att implementera dem eller för att de scoopas ut från sprinten). Vi har lärt oss att vår velocity ligger på ungefär 3,5 – 4,5 per dag och teammedlem och det är vi planerar efter.

Remaining – Återstående arbete, dvs. summan av uppskattad återstående tid (Remaining Estimate) för alla tasks som inte är ”Resolved”.

DONE – Avklarat arbete. När en tasks går från ”In Progress” till ”Resolved” ökar DONE med taskens ursprungliga estimat.

In Work – Original estimate summeras för de tasks som är ”In Progress” just nu. Denna försöker jag hålla så låg som möjligt så att det inte jobbas på för mycket parallellt.

.

Det jag saknar och eventuellt överväger att lägga till är:

Added/Removed Work – Möjlighet att se hur mycket arbete som läggs till eller tas bort under sprintens gång. Just nu ser vi bara hur totalen växer och minskar. Om en task tas bort och en annan läggs till syns ingen skillnad i grafen.

h1

Rekord i Sprint planering

fredag, 5 mars, 2010

Wow. 50 minuter tog det idag. Över telefon- och webbkonferans dessutom!

Måste vara ett rekord för oss i projektet. Nu var vi iofs ovanligt väl förberedda och hade ovanligt bra koll på sprintens User Stories. Men ändå. Teamet committade till Sprint Mål, alla stories definerades, bröts ner i tasks och estimerades.

Tråkigt nog har vi inte lyxen med en Sprint Plan på väggen i vårt projektrum. Teamet är nämligen utspritt på fyra städer så vi får nöja oss med JIRA. Smått trubbigt verktyg när det kommer till att administrera större och längre projekt men vi har lyckats få det att fungera för oss iallafall.

Denna sprints frågetecken kanske är demon. Vi har deadlines mitt i sprinten pga av en mässa så frågan är vad som återstår att dema på Sprint Demon? Och såklart att vi som vanligt tvingas arbeta mot tre olika beställare som inte har en gemensam proxy som kan agera Product Owner för teamet.

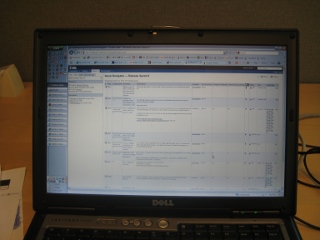

Sprint-planerar själv framför JIRA. Teamet finns iofs live i andra änden av telefon konferansen.
